محافظ أسيوط: افتتاح أكبر مشروع مائي على نهر النيل خلال 2018 | صور

قال المهندس ياسر الدسوقي، محافظ أسيوط، إن عام 2018 سيشهد افتتاح أكبر مشروع مائي على نهر النيل في مصر، وهو مشروع قناطر أسيوط الجديدة، الذي يعد من أكبر المشروعات القومية التي تنفذها الدولة حاليًا، حيث يعتبر سدا عاليا جديدا، موضحاً أن الرئيس عبد الفتاح السيسى، يولي اهتمامًا خاصًا بتنمية محافظات الصعيد، وإقامة المشروعات التي تخدم الزراعة والري لتحقيق التنمية المستدامة.
وأوضح الدسوقي – في بيان صحفي اليوم الثلاثاء- أن مشروع قناطر أسيوط الجديدة ومحطتها الكهرومائية يعمل على تحسين حالة الري بإقليم مصر الوسطى في 5 محافظات هي (الجيزة- الفيوم- بني سويف- المنيا- أسيوط) لخدمة مليون و650 ألف فدان، وتحسين الملاحة النهرية بنهر النيل، وذلك من خلال إنشاء هويسين ملاحيين من الدرجة الأولى، فضلا عن إنشاء محطة لإنتاج الكهرباء النظيفة من خلال 4 وحدات تُنتج كل وحدة 8 ميجاوات بإجمالي، قدرة 32 ميجاوات قيمتها السنوية 100 مليون جنيه سنويًا، ويساهم في خلق محور مرري جديد بأسيوط، وذلك عن طريق إنشاء كوبري بحمولة 70 طنًا أعلى القناطر الجديدة لربط شرق وغرب نهر النيل، وتصل تكلفة المشروع حوالي 6.5 مليار جنيه بدعم مشترك بين الحكومة المصرية والحكومة الألمانية ممثلة في بنك التعمير الألماني يوفر أكثر من 3 آلاف فرصة عمل مؤقتة و300 فرصة عمل دائمة تمنح الألوية فيها لأبناء أسيوط.

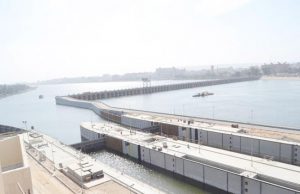

وأضاف أن نسبة ما تم تنفيذه من قيمة الأعمال المدنية بالمشروع بلغت 98.69%، فيما بلغت نسبة ما تم تنفيذه من قيمة الأعمال الهيدروميكانيكية 99.32%، وجارٍ صب الأعمال الخرسانية في مختلف مكونات المشروع، حيث بلغ إجمالي ما تم صبه 422,841 ألف م3، وفتح الطريق المؤقت البديل للقناطر القديمة والكوبري العلوي (الحارة البحرية)، للمرور وحركة السيارات بالإضافة إلى رفع منسوب المياه.
وأشار المهندس حسين جلال، المهندس المقيم بالمشروع، إلى أنه تم البدء في أعمال هدم واستقطاع جزء من قناطر أسيوط القديمة في منطقة مسار المجرى الملاحي أمام الأهوسة الملاحية الجديدة ضمن أعمال المشروع في أغسطس 2017، والانتهاء من أعمال قطع و إزالة السد الدائري المؤقت، حول حفرة الإنشاء والانتهاء من أعمال الحمايات بالقاع بالكامل خلف القناطر الجديدة وأعمال الحمايات علي الميل الأيمن لجزيرة بنى مر وأعمال التركيبات الخاصة برصيف رسو السفن بالبر الأيمن بالخلف وجارٍ العمل بمنطقة الأمام، إضافة إلى الانتهاء من رفع بوابات القناطر القديمة وإزالة البغال من (84- 94)، وحتى منسوب (45.00).
علاوة على صب الخرسانة المسلحة للوصلة بين الأهوسة الملاحية الجديدة و القناطر القديمة وصب نفق الكابلات علي محور (1) و الواصل حتي حوش المفاتيح إلى جانب نهو أعمال الخرسانة المسلحة بأسقف المبنى الإدارى وأعمال المباني بالأدوار المختلفة وكذلك تم صب الخرسانة العادية و المسلحة للمسجد ونهو الأعمال لبوابات الأهوسة بالأمام والخلف وبوابات الأنفاق وأنظمة تأمين السفن، بالإضافة إلى إنهاء جميع اختبارات الـDry Test، لجميع البوابات والملحقات والانتهاء من عمل اختبارات التشغيل لحاجز السفن للهويس رقم (2) بالأمام والخلف، والهويس رقم (1) ناحية الأمام وعمل الاختبارات النهائية لحاجز السفن بالهويس رقم (2) بالأمام و الخلف وجارى العمل في ضبط نهاية المشاوير لوحدة الرفع الرئيسية بالونش القنطري، وجارٍ عمل اختبارات Load Test للأوناش القنطرية بالأهوسة الملاحية.
